Mangelanspruchsmanagement

Mangelanspruchsmanagement sichert Ansprüche und setzt diese durch.
Gerade beim Neubau technisierter Großimmobilien ist mit einer Vielzahl von Baumängeln bei Übergabe und in der Gewährleistungszeit zu rechnen. Um diese zu Erkennen erfolgt die penible Prüfung der Bestandsdokumentation und der Abgleich gegen den Bau- und Anlagenbestand durch as-build-Aufnahmen. Nicht der Errichter sondern ein anderer Service-Provider sollte das Mangelanspruchsmanagement unterstützen.
Mangelansprüche erkennen, anmelden und durchsetzen
- Nutzen
- Einführung
- Mängelhaftung
- Fristen
- Sicherung
- Erkennung
- Beweissicherung
- Mangelansprüche durchsetzen
Wertbeitrag eines Mangelanspruchsmanagements

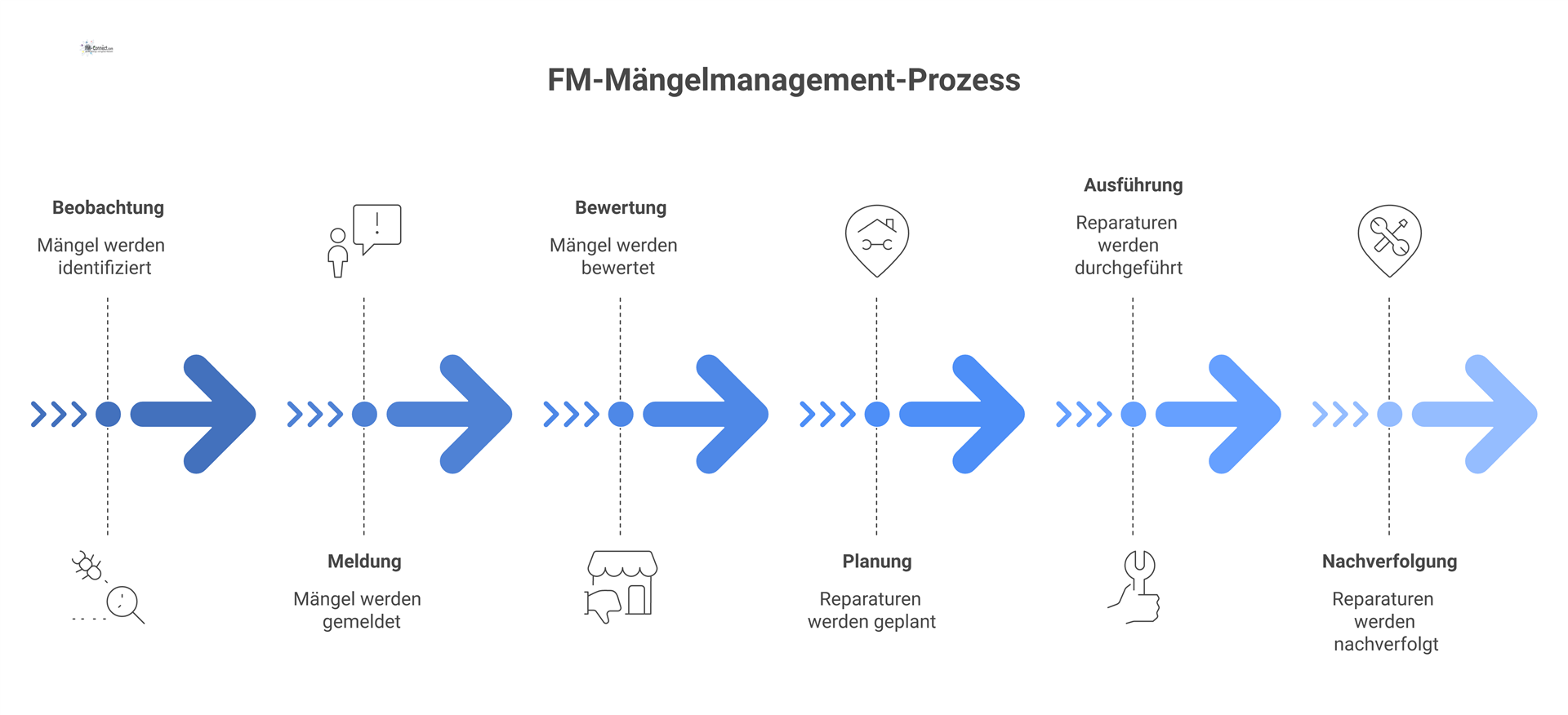

Mangelmanagement ist der Prozess der Bearbeitung und Lösung von Ansprüchen im Zusammenhang mit Waren- oder Materialmängeln. Dazu kann gehören, die Ursache des Mangels zu ermitteln, festzustellen, wer für den Mangel verantwortlich ist, und daran zu arbeiten, eine Lösung oder Entschädigung für die betroffenen Parteien zu finden.
Der Wert eines effektiven Managements von Mängelansprüchen besteht darin, dass es dazu beiträgt, die Auswirkungen von Mängeln auf ein Unternehmen oder eine Organisation zu minimieren. Durch die umgehende Identifizierung und Behebung von Engpässen kann ein Unternehmen Verzögerungen minimieren, das Risiko von Umsatz- oder Umsatzeinbußen verringern und starke Beziehungen zu Kunden und Lieferanten aufrechterhalten. Darüber hinaus kann ein effektives Management von Mängelansprüchen dazu beitragen, die Effizienz und Rentabilität eines Unternehmens zu verbessern, indem sichergestellt wird, dass Materialien und Waren bei Bedarf verfügbar sind.
Gewähr
Unter dem Begriff der Gewähr wird die Sicherheit verstanden, die jemandem, der sich auf etwas einlässt, durch jemanden oder durch etwas geboten wird. Gewährleistung ist die Einstandspflicht für eine mangelhafte Lieferung oder Leistung, insbesondere durch einen Sach- oder Rechtsmangel. Der Begriff wurde im Zuge der Schuldrechtsreform im Jahre 2002 im Bürgerlichen Gesetzbuch durch den Begriff der Mängelhaftung ersetzt.
Das Facility Management unterstützt das Kerngeschäft durch Dienst- und Werkleistungen. Hierzu erbringt oder beschafft das FM verschiedenste Leistungen oder Produkte, nimmt diese ab und stellt diese zur Verfügung. Manchmal sind diese Leistungen oder Waren mit Mängeln behaftet.
Grundsätzlich verursacht die Instandsetzung Kosten für den Auftraggeber. Diese Kosten lassen sich zum Teil einsparen.
Wir legen das Mangelanspruchsmanagement für Werkverträge von Bau-, Betriebsführungs- und Instandhaltungsleistungen sowie Lieferungen dar.
Vor der Instandsetzung sollte daher geprüft werden ob für die defekte Sache noch Gewährleistung oder evtl. Garantie besteht. Sollte dies der Fall sein sind die Lieferanten, Errichter oder Hersteller in der Pflicht diese Mängel zu beheben oder die Instandsetzung zu vergüten.
Diese werden nach Aufforderung (Mangelrüge) aktiv. Daher gehört zu jedem Facilitymanagement ein Mangelanspruchsmanagement. Dies schont das jeweilige Budget. Zusätzlich können durch ein Mangelanspruchsmanagement auch strukturelle Fehler oder weniger gut arbeitende Errichterfirmen erkannt werden.
Ein Mangelanspruchsmanagement sichert Erfahrungen, spart Kosten ein und erhöht die Betriebssicherheit.
Mängelhaftung (alt: Gewährleistung), Garantie, Fristen
Oft werden die Begriffe Gewährleistung und Garantie genutzt ohne dass die Unterschiede bekannt sind. Mangelhaftung gemäß dem Schuldrecht bedeutet, dass der Verkäufer für Mängel, die während der Frist des gesetzlichen Mangelanspruchs entstehen, einsteht. Die Beweislast liegt während der während dieser Zeit beim Verkäufer. Diese Mangelhaftung kann sich verlängern, wenn ein Mangel „arglistig“ vom Verkäufer verschwiegen wurde.
Garantien sind vom Hersteller oder Verkäufer gemachte Zusagen die über den Mangelanspruch hinausgehen. Um wirksam zu sein bedarf es einer schriftlichen Zusage. Bei der Garantie liegt die Beweislast beim Käufer. Viele Garantien sind recht wage gehalten und schließen Verschleißteile grundsätzlich aus. Auch kann die gewerbliche Nutzung ein Ausschlussgrund sein, dies ist u. A. bei vielen Küchengeräten der Fall.
Grundsätzlich gilt: Garantien sind Versprechen der Hersteller oder Verkäufer, Mangelhaftung hingegen beruht auf gesetzlichen Regelungen (BGB §437 ff., HGB §377 ff.).
Für die Mangelansprüche gibt es gesetzliche Fristen. Für Gewerbetreibende oder Privatleute können diese Fristen (BGB) unterschiedlich sein. Schon beim Einkauf sollte darauf geachtet werden, dass die Fristen für die Mängelansprüche möglichst lange gelten. Hierzu sollten z. B. Werkverträge gemäß VOB (Frist 5 Jahre, bei Dächern z. B. 10 Jahre) geschlossen werden. Bei Lieferungen gelten grundsätzlich die entsprechenden BGB/HGB-Bestimmungen. Zudem gibt es Mangelansprüche auch aus anderen Vertragsarten z. B. Miete, Leasing, Nutzungsüberlassungen etc.. Hier gibt es zum Teil keine Fristen für Mangelansprüche bzw. gelten über die ganze Laufzeit.
Beginn der Anspruchsfrist kann auf verschiedene Ereignisse fallen. Bei Kauf mit dem Tag der Lieferung. Bei Werkverträgen (VOB) gilt das Abnahmedatum. Vorsicht – bei Verzug der Abnahme könnte auch konkludentes Verhalten (z. B. vollständige oder teilweise Nutzung der Anlage vor Abnahme! S.a. „Fiktive Abnahme“ oder „Stillschweigende Abnahme“) den Ablauf der Frist starten.
Mangelanspruchsfristen (s.a. BGB §437 / §438 ff.); Beispiele
Vertragsart /-verhältnis | ges. Grundlagen | Anspruchszeit | Arglistig verschwiegener Mangel |
---|---|---|---|
Grundsätzlich | 2 Jahre | + 3 Jahre nach Erkennung Mangel | |
Bauwerk | 5 Jahre | + 3 Jahre nach Erkennung Mangel | |
Werkvertrag nach VOB | 5 Jahre | + 3 Jahre nach Erkennung Mangel | |
Miet- und Leasingverträge mobil | BGB diverse | während Laufzeit | |
Mietverträge Immobilien Wohnungen | BGB diverse | während Laufzeit | |
Mietverträge Immobilien Gewerbe | BGB diverse /evtl. HGB | während Laufzeit | |
Finanzielle Ansprüche nach Entstehen | 3 Jahre unabhängig von etwaigen Mangelanspruchfristen | ||
Garantien | je nach gegebener Verpflichtung (Leistung, Dauer) |
Sicherung der Mangelansprüche bei Werkverträgen gemäß VOB
Bei gemäß VOB verhandelten Werkverträgen wird gewöhnlich eine Sicherung der Mängelansprüche verhandelt. D. h., dass die Errichterfirmen eine Sicherheit nach Abschluss der Arbeiten zu hinterlegen hat. Oft wird hierfür die Vertragserfüllungsbürgschaft (10 % vom Wert der Beauftragung!) in eine Mangelanspruchsbürgschaft (5% von der Schlusssumme!) gewandelt. Hierbei wird manchmal von Verkäuferseite versucht die Mangelanspruchsbürgschaft auf nur die Hälfte der Vertragserfüllungsbürgschaft ausstellen zu lassen. Als Berechnungsgrundlage gilt die Schlusssumme! Die Bürgschaften (auch Avale) können in Bar als Sicherheitseinbehalt hinterlegt werden. Dann sind diese Beträge auf insolvenzsicheren Konten zu führen.
Tipp: Die Avale sollten sicher und auffindbar aufbewahrt werden. Vor Ablauf der Fristen empfiehlt sich eine Begutachtung / Inspektion der entsprechenden Anlagen. Diese Begehungen sollten 1-2 Monate vor Ablauf der Mangelanspruchsfristen durch die Instandhaltung evtl. mit den Errichterfirmen erfolgen. Oft werden die Errichterfirmen auch mit der Instandhaltung beauftragt. Daher sollte bei der Begehung dann auch ein Dritter dabei sein. Ein besonderes Augenmerk sollte auf die erste PVO-Wiederholungsprüfung (3 Jahre nach Bauabnahme, nur wenn die bauaufsichtliche Erfordernis besteht) erfolgen. Hier werden die entsprechenden Anlagen durch einen Sachverständigen geprüft. Die erkannten Mängel werden gerügt.
Beweissicherung bei Erkennung von Mängeln mit Anspruch
Grundsätzlich liegt die Beweislast, dass der erkannte Mangel kein Anspruchsmangel ist, beim Errichter bzw. Lieferer während der Mangelanspruchsfrist.
Trotzdem empfehlen wir eine ordentliche Beweissicherung. Gerade dann, wenn durch den erkannten Mangel evtl. andere Schäden an Anlagen oder Bauteilen entstanden sind. Z.B. Schäden wie Durchfeuchtungen, Brand und/oder Betriebsausfall sind sauber und umfangreich zu dokumentieren. Hier sind Fotos, Messprotokolle (z. B. über Feuchtemessungen) hilfreich. Bei Brandschäden können auch Berichte von der Feuerwehr und Polizei angefordert werden. Reports aus der Gebäudeleittechnik, Brandmeldeanlage, usw. soll ebenso gesichert werden.
Ausgebaute fehlerhafte Anlagenteile sind sicherzustellen und entsprechend zu kennzeichnen. Grundsätzlich sollte bei größeren Schäden (Schadenhöhe mindestens über Eigenanteil!) die eigene Versicherung informiert werden. Bei der Mangelrüge sollten auch die Folgeschäden (soweit temporär möglich) beim Lieferer oder Errichter angemeldet werden. Evtl. Zeugenaussagen sind zu dokumentieren.
Alle Beweise nebst Dokumentationen sind zu sichern!
Beim Streitfall sollte die Dokumentation noch mit weiteren Dokumenten (z. B. Dokumente der Instandhaltung, Bauakte, Bautagebuch etc.) vervollständigt werden.
Mangelansprüche durchsetzen, Fristen setzen
Oft reicht ein einfacher Anruf bei dem Errichter einer Anlage aus, um einen Mangelanspruch durchzusetzen. Leider nicht immer.
Um einen Mangelanspruch durchzusetzen muss dies immer schriftlich geschehen. Zudem braucht es einen Nachweis, dass der Mangel beim Errichter angezeigt wurde und dieser die Mangelanzeige erhalten hat. Hier empfiehlt sich momentan noch ein Einschreiben mit Rückschein oder bei besonderer Eile ein Telegramm. Eine Voranzeige via Email oder Fax empfiehlt sich zudem.
Welche Mangelrügen gibt es:
Mangelrüge für finanziellen Ausgleich
Z.B. dekorative Mängel, zugesicherte Eigenschaften nicht vorhanden aber Anlage erfüllt ihren ZweckMangelrüge mit Fristsetzung zur Instandsetzung
Mangel muss instandgesetzt werden innerhalb der gesetzten FristMangelrüge zur sofortigen Instandsetzung
Mangel sehr gravierend, Einschränkungen des Betriebsablaufs, Gefahr für Leib und LebenMangelrüge mit Androhung Ersatzvornahme
Eskalation wenn Firma gesetzte Fristen verstreichen lassen hat oder sich weigert tätig zu werden
Fristensetzung
Leider können hier keine gesetzlich festgelegten Fristen genannt werden. Jedoch sollten diese Fristen so gesetzt werden, dass die Errichterfirmen genügend Zeit haben die Mängel zu beseitigen.
Bei Mängeln die eine Gefahr für Leib und Leben darstellen, muss eine evtl. Sicherung seitens des Auftragsgebers erfolgen. Kosten hierfür können der Errichterfirma übertragen werden. Das Gleiche gilt auch für wesentliche Einschränkungen des Betriebs. Natürlich kommt es dann auch auf den Betrieb an. Z.B. ist der Betrieb eines Krankenhauses bestimmt wichtiger als der Betrieb eines Vertriebsbüros.
Bei der Fristsetzung kommt es auch darauf an wieweit eine Errichterfirma vom Schadenort entfernt ist. Innerhalb der BRD sollte aber eine Frist von zwei Tagen bei wesentlichen Mängeln ausreichen. Hierin ist die Anfahrt schon enthalten. Sonn- und Feiertage sind zu berücksichtigen.
